[ECOK 인사이트 #23] 태양광 올리려고 공장 보·기둥을 늘렸습니다: 대수선허가와 내진설계 확인서
2026-10-26 · 원문: https://www.ecokkorea.kr/energy-info/?bmode=view&idx=175281000
지붕이 태양광 무게를 못 견디면, 건물을 고쳐야 합니다. 그게 대수선허가입니다.

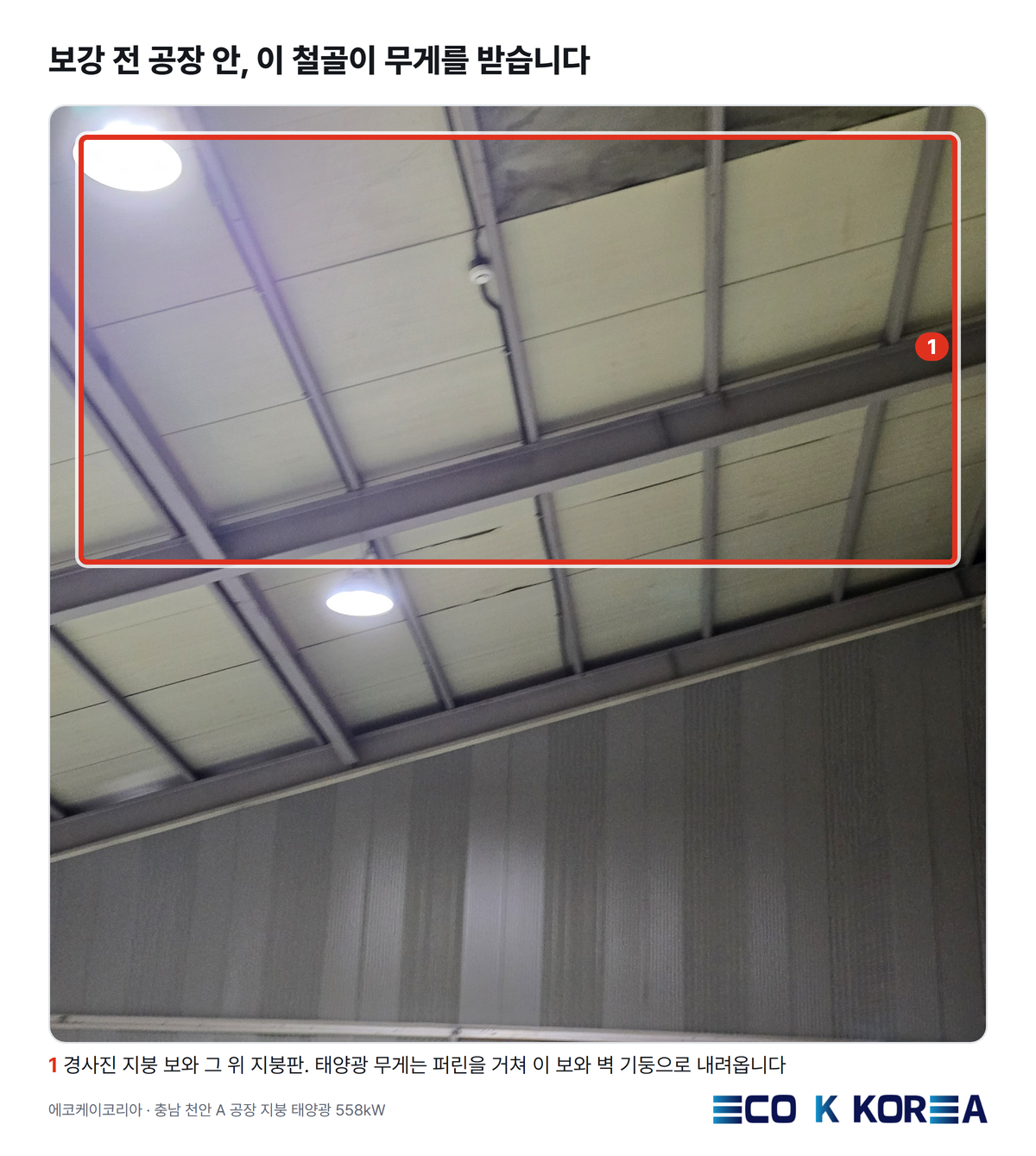

충남 천안 A 공장의 한 동(연면적 485㎡, 일반철골 1층)은 보와 기둥을 늘린 뒤에야 태양광을 올릴 수 있었습니다.

■ 1. 왜 보강했나
- 5월 1차 구조계산 뒤, 설치 동이 바뀌어 다시 계산
- 2차 구조계산서(7월 23일)는 '제시된 보강안이 적용된 상태'를 검토

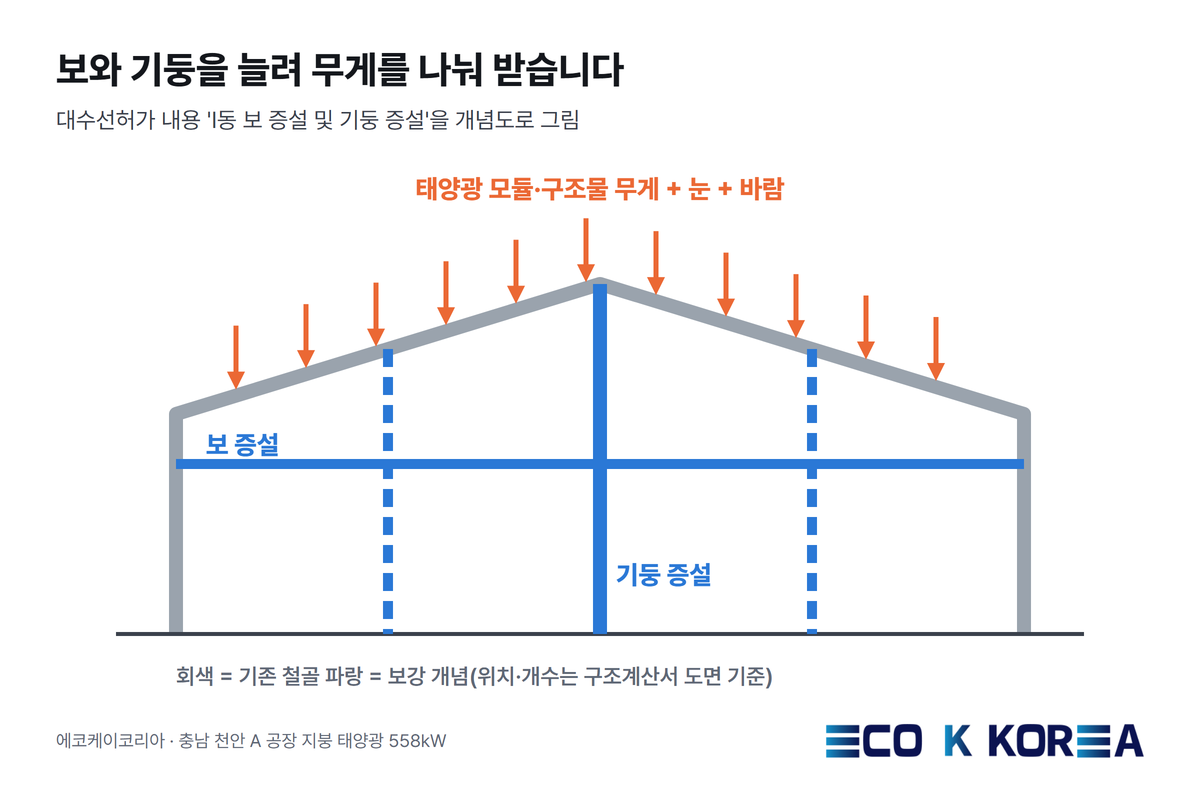

- 허가 내용: 'I동 보 증설 및 기둥 증설'

■ 2. 허가 일정
- 7월 29일 대수선허가 신청
- 시청 건축과가 구조검토확인서를 '내진 추가' 양식으로 요구 → 구조기술사가 다시 작성·날인
- 9월 1일 대수선허가 처리, 공작물축조신고도 동시 처리
- 착공 뒤 보강공사, 12월 지붕 태양광 공사

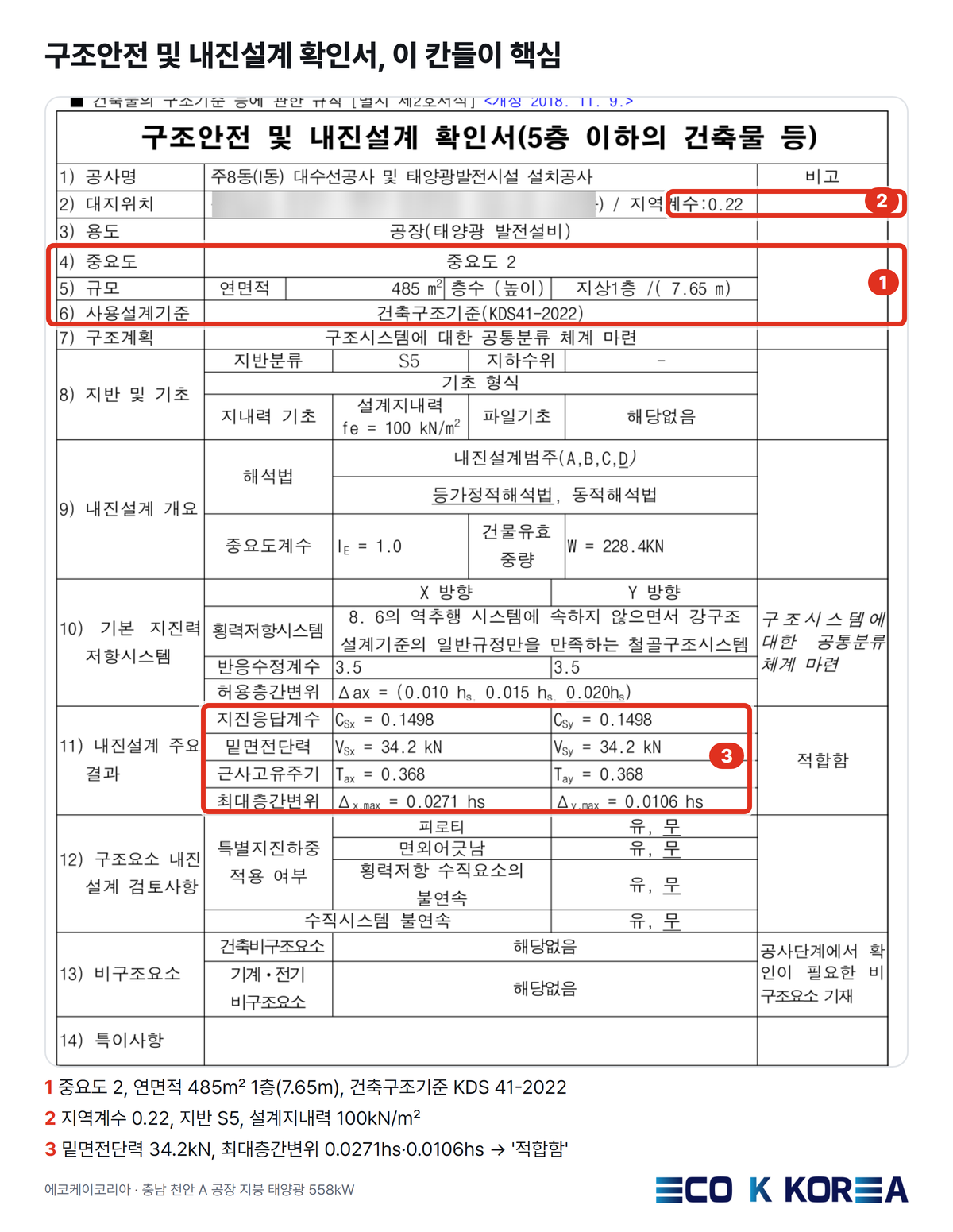

■ 3. 내진설계 확인서
- 건축법 제48조·시행령 제32조에 따른 서식
- 건축구조기준 KDS 41-2022, 중요도 2, 지역계수 0.22
- 밑면전단력 34.2kN, 층간변위 검토 → 적합함

■ 4. 준공 뒤에도 남는 조건

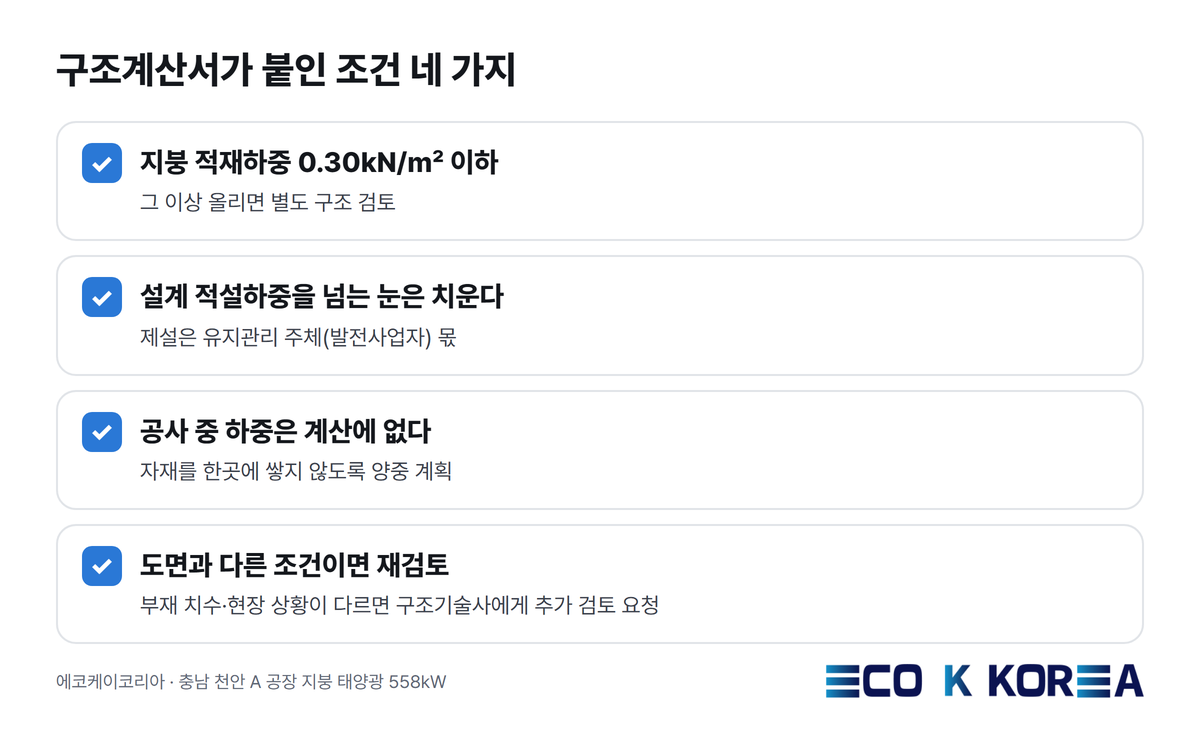

구조계산서 특기사항은 발전소를 운영하는 동안 계속 지켜야 합니다.

■ 5. 준비할 것
- 동별 무게·면적·높이 표(모듈·구조물 자중)
- 기존 건물 구조 도면(없으면 현장 실측)
- 구조계산서와 보강 도면
- 구조안전 및 내진설계 확인서 — 양식은 담당 주무관에게 먼저 확인
이 글은 충남 천안 A 공장 지붕 태양광(558kW, 2026년 3월 20일 상업운전) 시리즈입니다. 전체 인허가 흐름은 에너지 인사이트 게시판의 한전 PPA 인허가 글에 정리했습니다.
■ 6. 문의
공장 지붕 태양광을 검토 중이시면 건축물대장, 지붕 사진, 한전 고지서를 보내 주세요.
무료 부지·지붕 검토: https://www.ecokkorea.kr/22?free=1 · 전기요금 절감 진단: https://www.ecokkorea.kr/35 · 전화 1555-2859
※ 고객사 보호를 위해 회사명·주소·사업비는 밝히지 않습니다. 날짜·수치는 서류 원문 그대로입니다.
