[ECOK 인사이트 #25] 상업운전 닷새 전 계통연동시험: 한전 재생E 감시·제어 단말장치 미리 깔 것

2026-10-26 · 원문: https://www.ecokkorea.kr/energy-info/?bmode=view&idx=175281041

상업운전 닷새 전, 한전 계통연동시험이 있었습니다. 미리 준비해 두면 이 시험이 짧아집니다.

충남 천안 A 공장은 3월 15일 연동시험, 3월 20일 상업운전이었습니다.

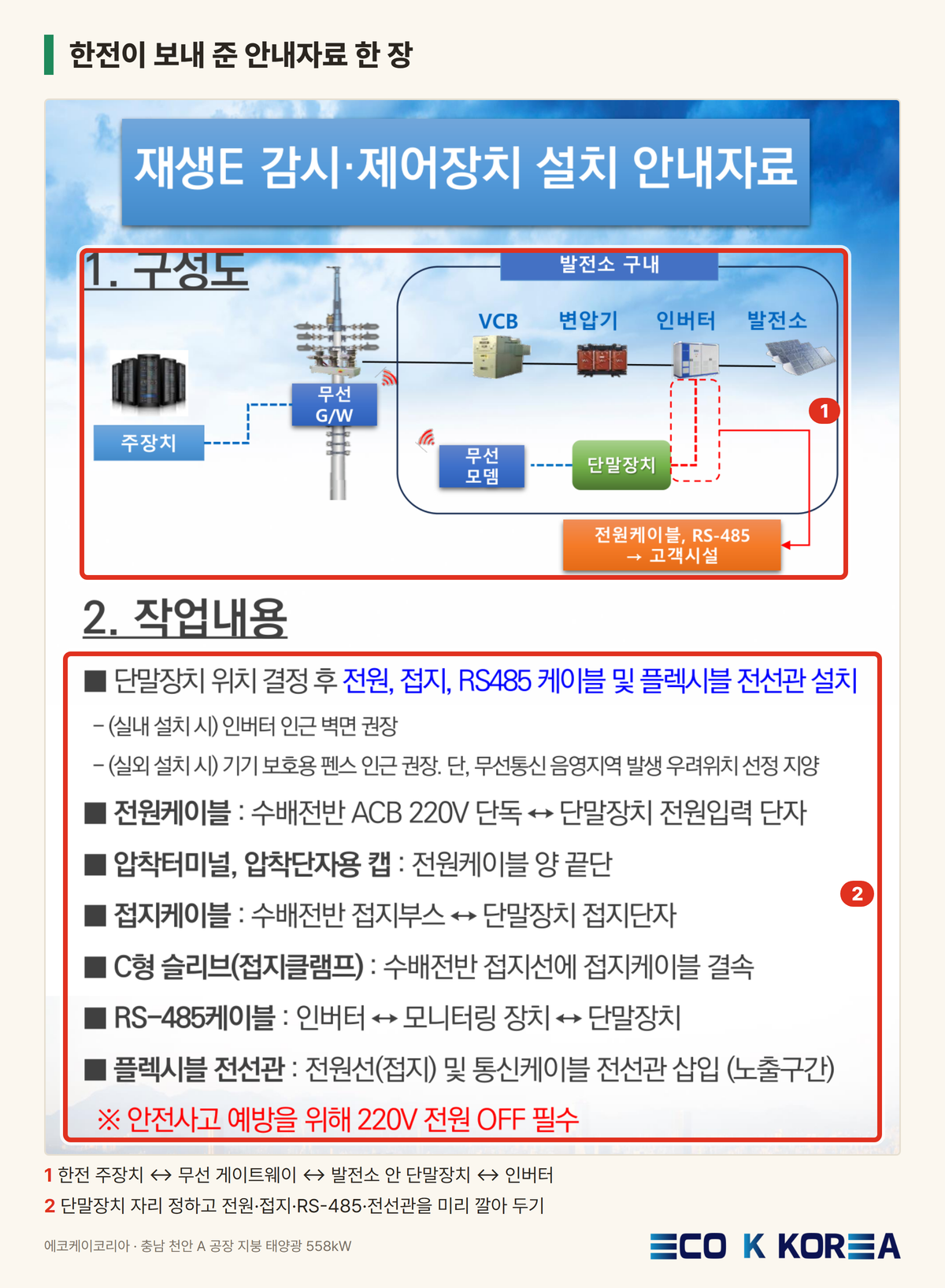

한전이 보내 준 안내자료 한 장

■ 1. 무엇을 하는 시험인가

- 한전이 발전소를 원격으로 보고(감시) 필요하면 출력을 조절(제어)하는 장치

- 발전소 안에 단말장치를 달고, 인버터와 통신이 되는지 확인

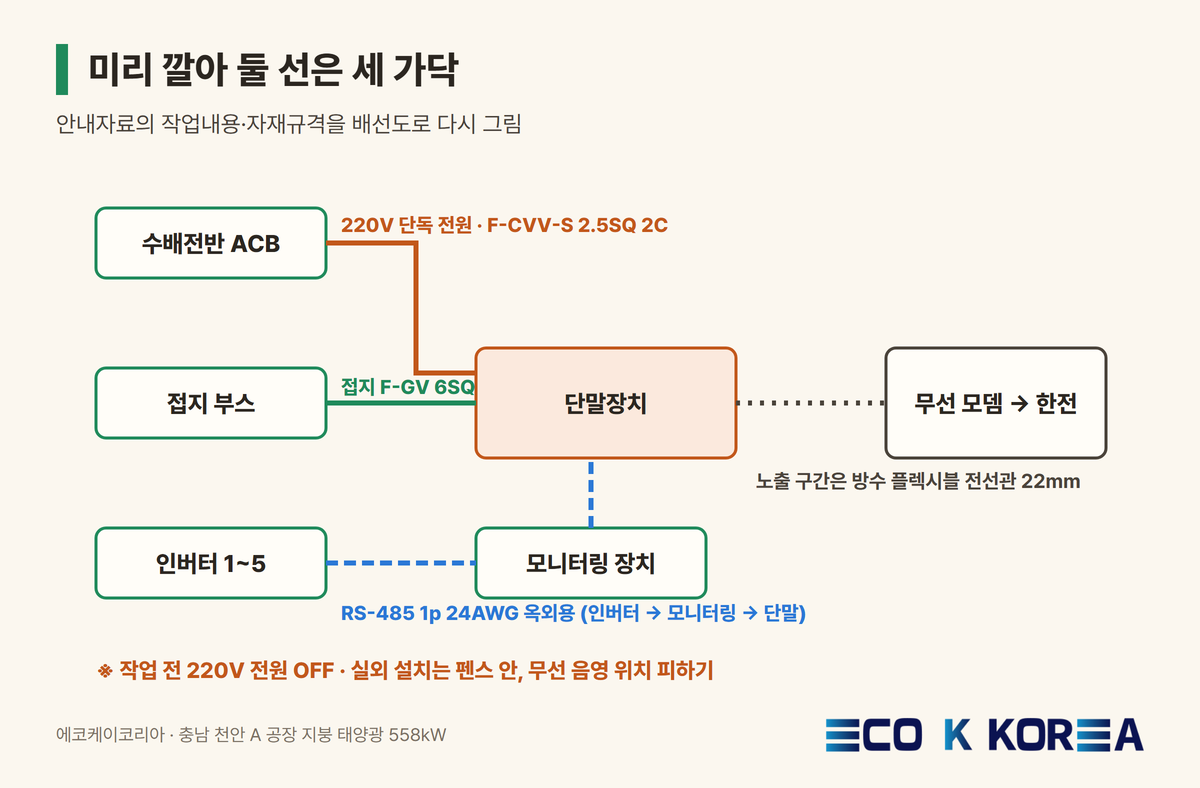

미리 깔아 둘 선은 세 가닥

■ 2. 발전사가 미리 할 일

- 단말장치 자리 정하기: 실내는 인버터 근처 벽, 실외는 기기 보호 펜스 근처(무선 음영 피하기)

- 전원: 수배전반 ACB 220V 단독 회로 → 단말장치

- 접지: 수배전반 접지 부스 → 단말장치(C형 슬리브로 결속)

- 통신: 인버터 → 모니터링 장치 → 단말장치(RS-485)

- 노출 구간은 방수 플렉시블 전선관

- 작업 때 220V 전원 OFF 필수

단말장치는 기기함 안에 들어갔습니다

■ 3. 왜 미리 하나

안내자료에도 적혀 있습니다. 발전사가 직접 깔아 두면 일정·비용이 줄고, 연동시험 시간이 줄고, 덕트를 두 번 여는 일이 없습니다.

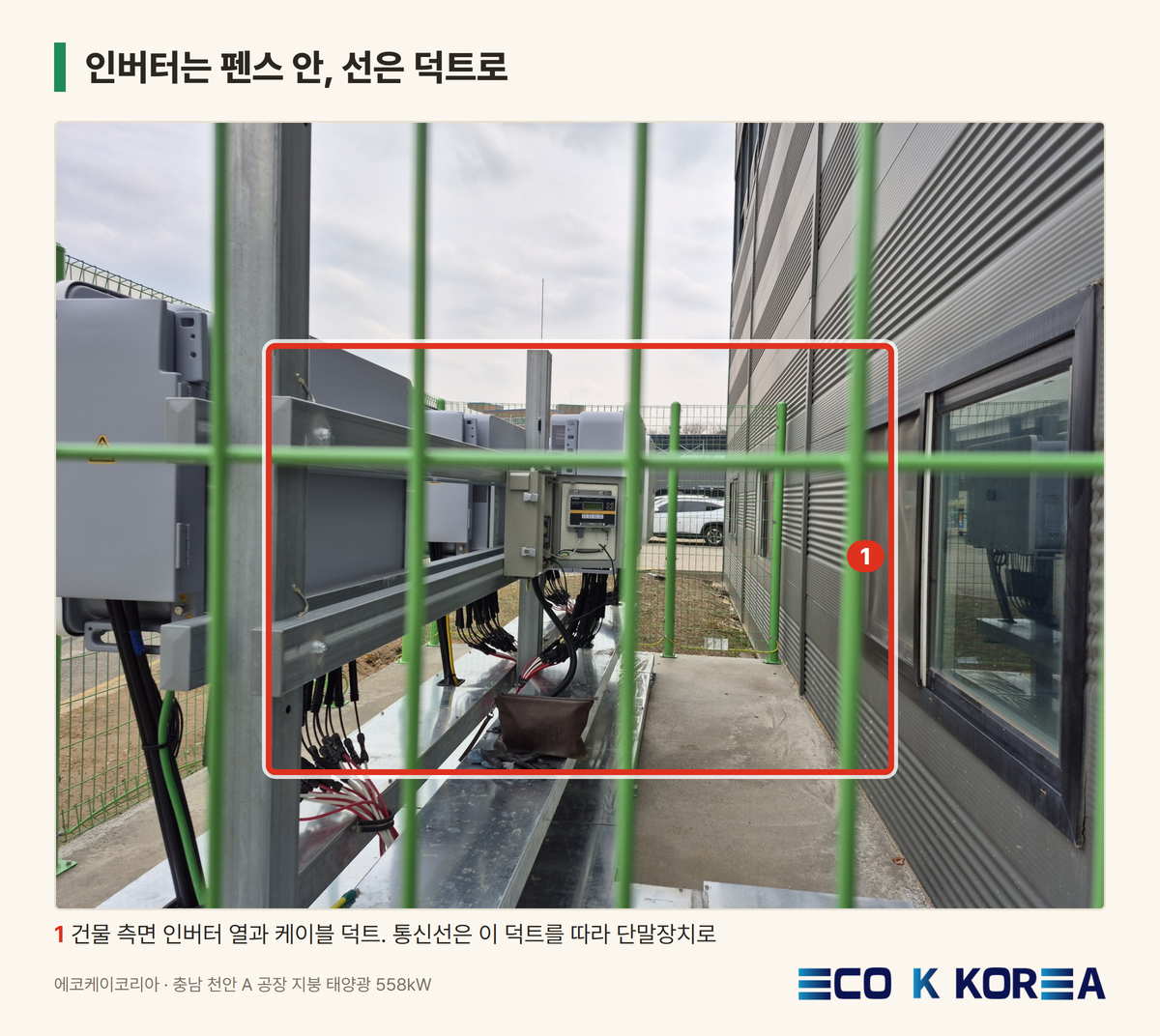

인버터는 펜스 안, 선은 덕트로

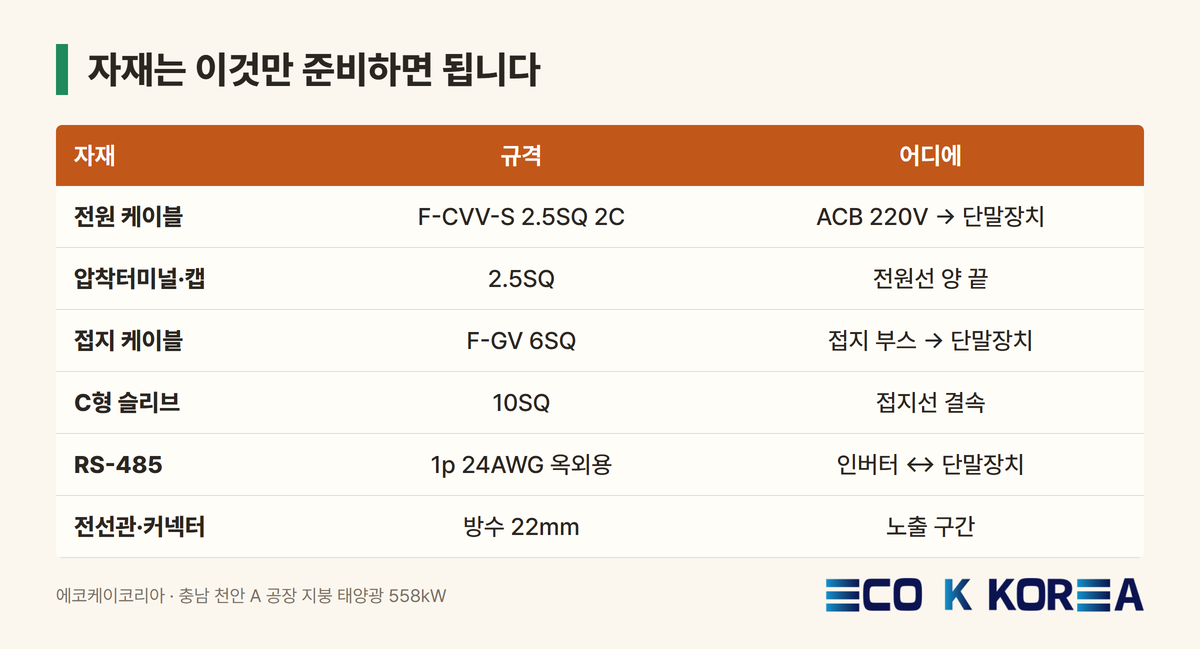

자재는 이것만 준비하면 됩니다

■ 4. 일정 잡기

- 고객부담금·시험 일정은 관할 한전 지사, 시설·시험은 한전KDN과 협의

- 사용전검사 합격 → PPA 계약 → 연동시험 → 보호계전기 정정·계량기 봉인 → 상업운전

이 글은 충남 천안 A 공장 지붕 태양광(558kW, 2026년 3월 20일 상업운전) 시리즈입니다. 전체 인허가 흐름은 에너지 인사이트 게시판의 한전 PPA 인허가 글에 정리했습니다.

■ 5. 문의

공장 지붕 태양광을 검토 중이시면 건축물대장, 지붕 사진, 한전 고지서를 보내 주세요.

무료 부지·지붕 검토: https://www.ecokkorea.kr/22?free=1 · 전기요금 절감 진단: https://www.ecokkorea.kr/35 · 전화 1555-2859

※ 고객사 보호를 위해 회사명·주소·사업비는 밝히지 않습니다. 날짜·수치는 서류 원문 그대로입니다.

견적·상담 문의☎ 1555-2859
