[ECOK 인사이트 #20] 공장 지붕 태양광 한전 PPA 인허가 1년: 관문 10개에서 막힌 곳과 준비할 것

2026-10-26 · 원문: https://www.ecokkorea.kr/energy-info/?bmode=view&idx=175281161

충남 천안의 한 공장 지붕에 558kW 태양광을 올리고, 한전과 전력구입계약(PPA)을 맺어 전기를 팔기까지 1년이 걸렸습니다. 에코케이코리아가 지붕 검토부터 인허가, 시공, 상업운전까지 맡은 현장입니다. 서류 관문이 10개 가까이 됐고, 앞 관문의 결과가 뒤 관문을 계속 바꿨습니다. 관문마다 어디서 막혔고 무엇을 준비하면 되는지 실제 날짜로 정리했습니다.

※ 고객사 보호를 위해 회사명·주소·사업비는 밝히지 않습니다. 날짜와 기관명은 인허가 서류 원문 그대로입니다.

■ 1. 현장 한눈에 보기

- 설비: 모듈 720W × 775장 = 558kW, 인버터 110kW × 5대, 변압기 700kVA 몰드형, 22.9kV 지중선로로 연결

- 지붕: 공장 6개 동. 일부 동은 1989년 준공 슬레이트 지붕(36년차)

- 판매: 한전과 '신·재생에너지 발전전력의 전력구입계약서'(1,000kW 이하 시장외 거래용)

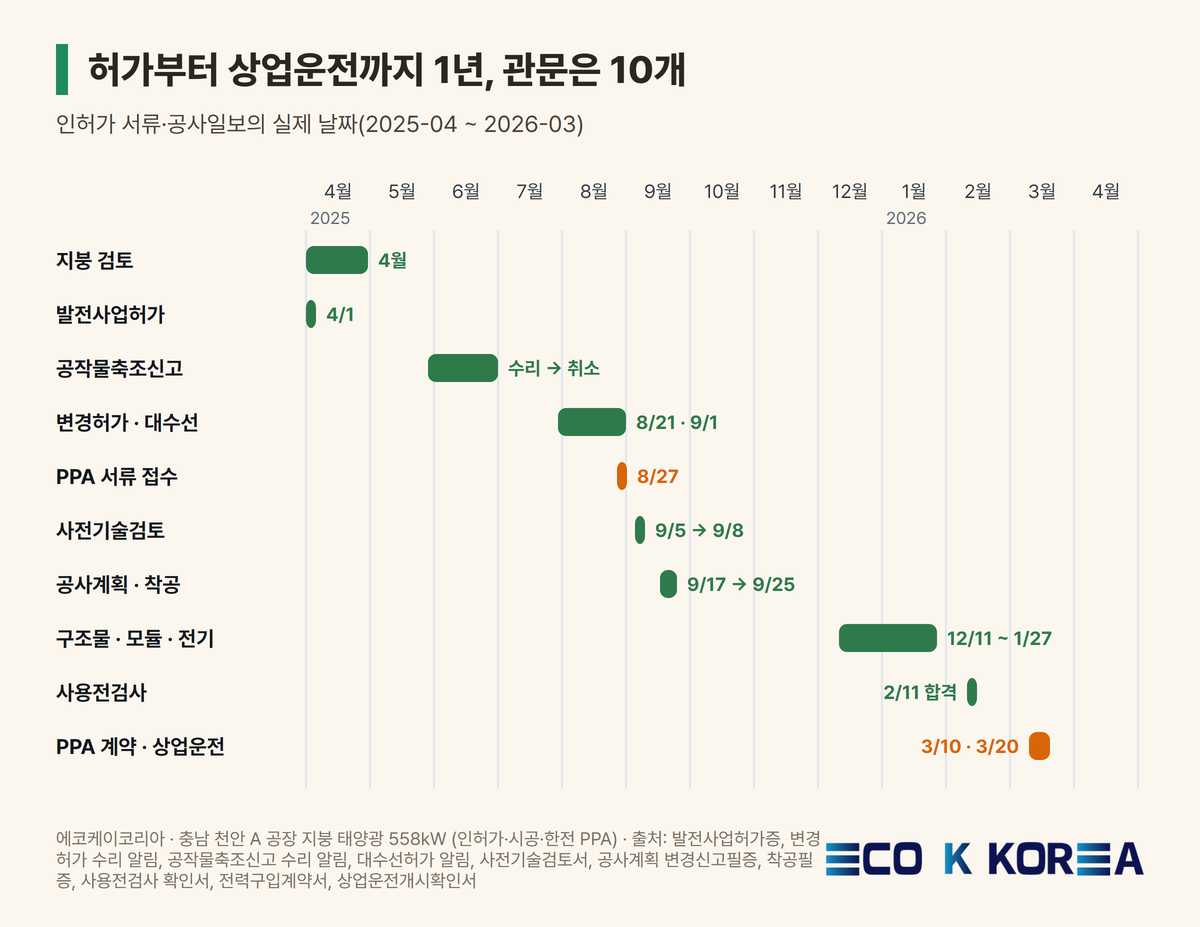

- 기간: 2025년 4월 발전사업허가 → 2026년 3월 20일 상업운전

[ECOK 인사이트 #20] 공장 지붕 태양광 한전 PPA 인허가 1년: 관문 10개에서 막힌 곳과 준비할 것

■ 2. 관문 1 · 지붕부터 봅니다

가장 먼저 드론으로 지붕을 찍고 검토했습니다. 석면이 섞인 오래된 슬레이트는 천공하면 금이 가기 쉽고 위에 서는 것 자체가 위험합니다. 강판 덧씌움, 슬레이트 철거 후 재시공(석면 조사·폐기물 신고 필수), 단열 보드와 방수 시트 위 설치, 세 가지 안을 비교했습니다. 준비할 것: 준공 연도, 지붕재, 석면 여부, 구조 도면, 드론 사진.

■ 3. 관문 2 · 발전사업허가와 변경허가

2025년 4월 1일 시청에서 발전사업허가를 받았습니다. 허가증에는 '조건부 이행 허가', 사업준비기간 2026년 9월 30일까지라고 적혀 있습니다. 그런데 지붕 검토 뒤 설치할 동이 바뀌어, 8월에 용량을 737.1kW에서 560.16kW로 줄이는 변경허가를 받았습니다. A동이 빠지고 E동이 들어갔습니다. 막힌 곳: 용량과 설치 구역이 허가증에 함께 적혀 있어 동이 바뀌면 변경허가부터 다시 받아야 합니다.

[ECOK 인사이트 #20] 공장 지붕 태양광 한전 PPA 인허가 1년: 관문 10개에서 막힌 곳과 준비할 것

■ 4. 관문 3 · 공작물축조신고와 대수선허가

지붕 위 구조물은 공작물축조신고를 합니다. 5월 28일 접수해 7월 1일 수리됐지만, 설치 장소가 바뀌어 7월에 취소했습니다. 한 건물은 보와 기둥을 늘리는 보강이 필요해 7월 29일 대수선허가를 신청했고, 9월 1일 허가와 함께 공작물축조신고도 처리됐습니다. 중간에 시청 건축과가 구조검토확인서를 '내진 추가' 양식으로 바꿔 달라고 해서 구조기술사가 다시 작성·날인했습니다. 준비할 것: 동별 무게·면적·높이 표, 구조계산서, 구조안전 및 내진설계 확인서(양식은 담당 주무관에게 먼저 확인).

■ 5. 관문 4 · 사전기술검토(500kW 이상)

500kW가 넘으면 공사계획신고 전에 한국전기안전공사의 사전기술검토를 받습니다. 15개 항목 가운데 보완이 나온 것은 작업공간 배치도, 옥외설비 침수방지 측면도와 울타리, 송배전반 단면도, 접지단자함 상세도와 접지규격, 모듈 출력배선 극성 표시입니다. 9월 5일 검토, 9월 8일 조치 완료, 적합. 스트링 직류 케이블은 IEC 62548 기준(단락전류 × 1.25 = 22.48A)으로 트레이 회로 수별 허용전류 검토서를 따로 냈습니다.

[ECOK 인사이트 #20] 공장 지붕 태양광 한전 PPA 인허가 1년: 관문 10개에서 막힌 곳과 준비할 것

■ 6. 관문 5 · 공사계획신고와 착공신고

9월 17일 공사계획신고와 건축물 착공신고를 같은 날 냈습니다. 9월 22일 착공 보완 요청 공문을 받아 보완하고, 9월 25일 착공신고가 수리됐습니다. 공사가 길어지자 11월 25일 공사계획 변경신고로 공사·감리 기간을 2026년 3월 31일까지 늘렸습니다. 막힌 곳: 필증에 적힌 기간이 지나기 전에 변경신고를 해야 뒤의 검사와 계약이 꼬이지 않습니다.

■ 7. 현장 · 겨울 지붕 시공

12월 11일 자재가 들어왔고, 12월 22일까지 여섯 동의 구조물과 모듈을 마쳤습니다. 안전난간과 안전줄을 먼저 설치했고, 결빙 때문에 오전 10시에 작업을 시작한 날도 있었습니다. 1월에는 전기안전공사 협의를 반영해 인버터를 건물 측면으로 옮기고, 지중배관·접지·송배전반·22.9kV 케이블 단말을 진행했습니다. 1월 27일 절연저항과 개방전압 확인, 정밀안전진단을 받았습니다.

■ 8. 관문 6 · 사용전검사

2026년 2월 11일 한국전기안전공사 사용전검사에 합격했습니다(상용 발전설비 22,900V 558kW). 서류는 단선결선도, 모듈·인버터 인증서와 시험성적서, 시리얼 번호 목록, 감리원 배치서, 공정 사진, 안전관리자 선임필증, 터파기 사진, 케이블 성적서까지 준비합니다. 공사 중 사진을 날짜별로 모아 두면 이때 편합니다.

■ 9. 관문 7 · 한전 전력구입계약(PPA)

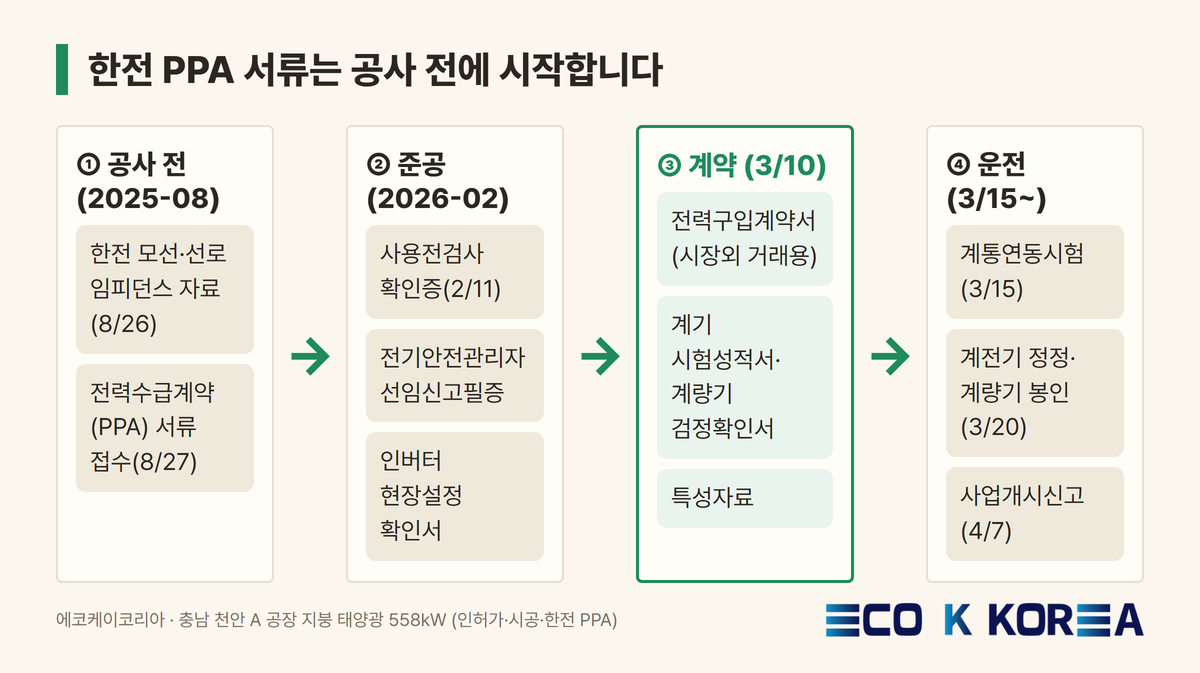

PPA는 공사 전부터 시작합니다. 2025년 8월 26일 한전에서 모선·선로 임피던스 자료를 받고, 다음 날 전력수급계약(PPA) 서류를 접수했습니다. 계약서는 사용전검사 확인증이 나온 뒤인 2026년 3월 10일 날짜로 마무리됐습니다. 인버터 현장설정 확인서(계통연계유지기능), 발전용 계기 시험성적서, 계량기 검정확인서처럼 기기 업체에서 받아야 하는 서류는 발주할 때부터 요청해 두세요.

[ECOK 인사이트 #20] 공장 지붕 태양광 한전 PPA 인허가 1년: 관문 10개에서 막힌 곳과 준비할 것

■ 10. 관문 8·9 · 계통연동시험과 상업운전

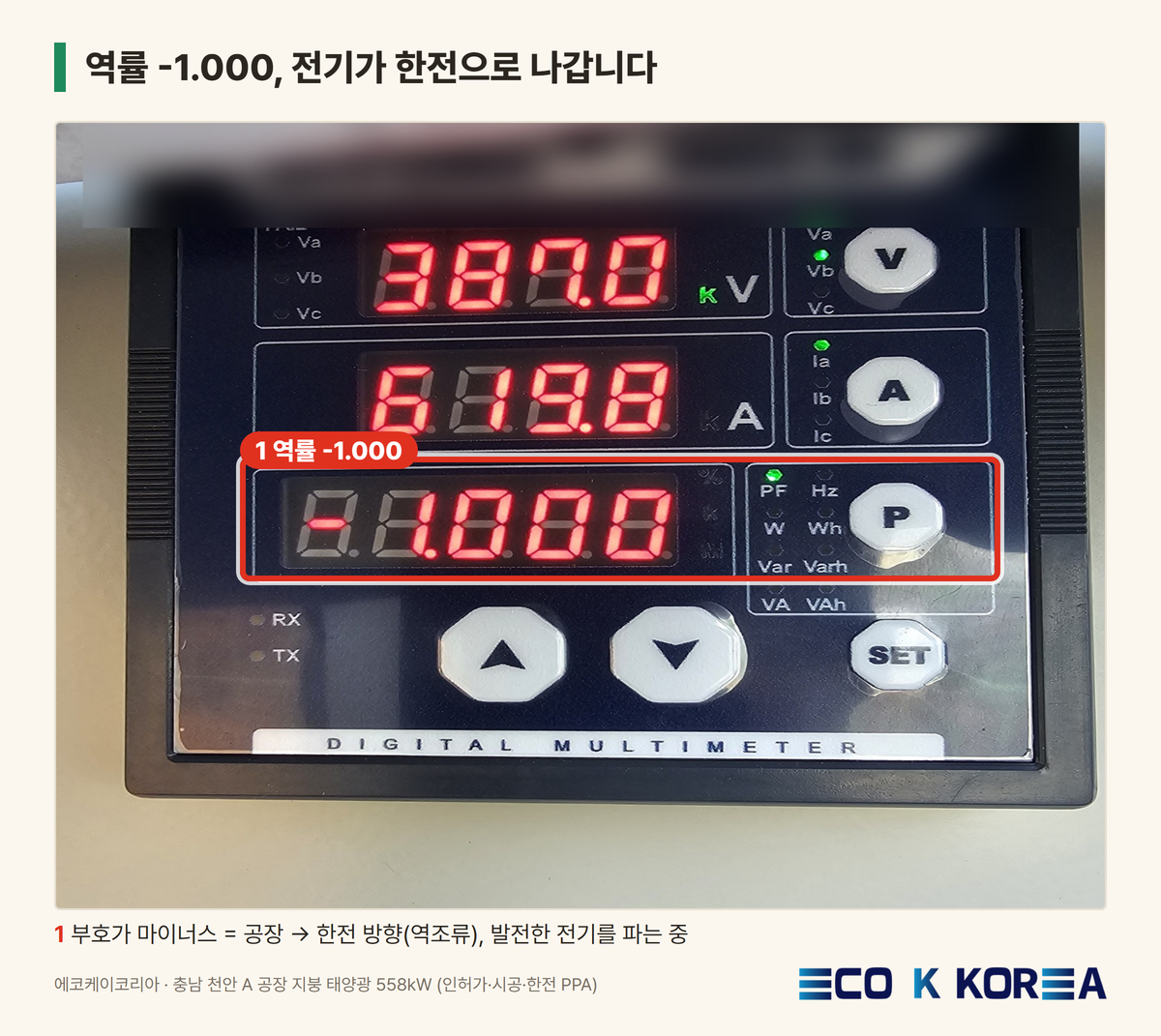

한전 재생E 감시·제어장치의 단말장치를 달고, 수배전반 ACB의 220V 단독 전원, 접지, 인버터와 RS-485 통신선을 연결합니다. 안내자료에도 발전사가 미리 깔아 두면 연동시험 시간이 줄어든다고 적혀 있습니다. 3월 15일 연동시험, 3월 20일 한전 보호협조 검토서 값을 보호계전기에 입력하고 계량기를 봉인한 뒤 상업운전을 시작했습니다. 4월 7일 전기사업법 제9조에 따른 사업개시신고로 인허가를 마무리했습니다.

[ECOK 인사이트 #20] 공장 지붕 태양광 한전 PPA 인허가 1년: 관문 10개에서 막힌 곳과 준비할 것

■ 11. 이 현장에서 배운 것

- 지붕 검토 결과가 설치 동과 용량을 정하고, 그것이 변경허가·공작물축조신고·대수선허가로 이어집니다. 지붕과 용량을 먼저 단단히 정하세요.

- 500kW 이상이면 사전기술검토 보완 5가지를 처음 도면에 넣어 두면 보완 없이 지나갑니다.

- 한전 PPA 서류는 공사 전에 접수하고, 기기 업체 서류는 발주 때 요청합니다.

- 같은 공장 지붕이라도 전력거래소를 거쳐 파는 방식은 절차가 다릅니다. 창원 현장 사례(인사이트 #16)와 비교해 보세요.

■ 12. 영상으로 보기

관문마다 한 장 정리를 넣은 장편 영상과 예고 쇼츠를 준비하고 있습니다(영상 주소는 올린 뒤 이 자리에 넣습니다).

공장 지붕 태양광을 검토 중이시면 건축물대장, 지붕 사진, 한전 고지서를 보내 주세요. 어느 관문에서 시간이 걸릴지 먼저 짚어 드립니다.
